인천무지개어린이집 비상계단

4층 규모의 어린이집 비상계단

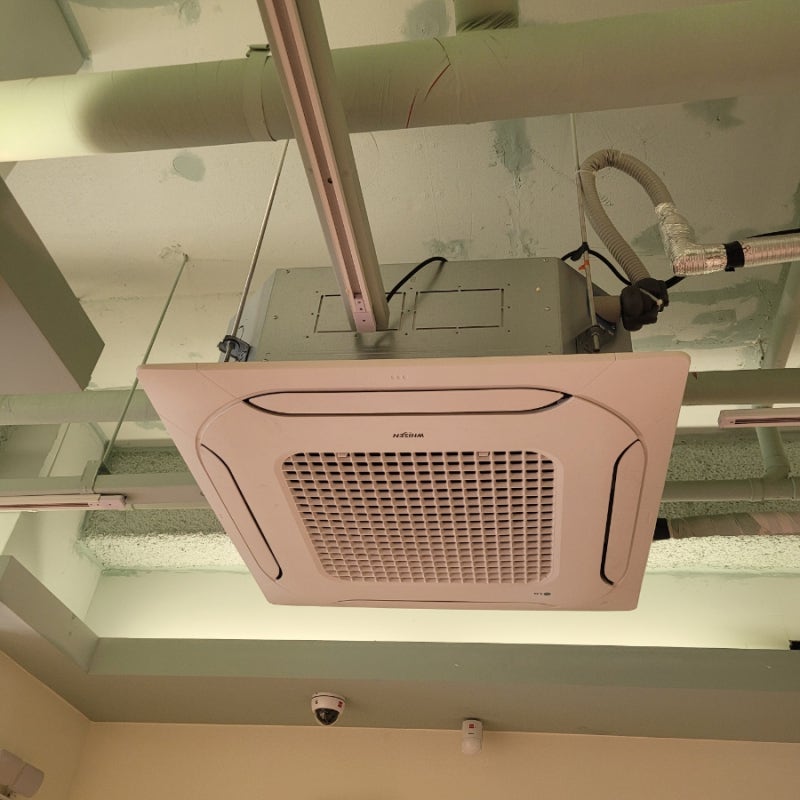

우측에 보이는 창문을 철거한 후 방화문 2개를 설치하고 옥상은 철문공사 예정입니다.1층 벽면 에어컨 실외기 이전, 가스배관 이전, 전면 놀이기구 철거 예정입니다, 1층은 죄측에 외부 섀시창이 설치되어 있습니다.(별도 비상탈출구 필요없음) 공사문의 010-5236-8432

어린이집 비상계단이 설치될 예정입니다 건물이 4층이므로 어린이집 규정에 따라 160이하 260이상 유효폭은 500이상(5층이상시 900이상)으로 제작하고 방화문 규격 750*1750이상(실제 작시 외경에서 860*1860 으로 제작함)으로 설치합니다 공사 문의 010-5236-8432

4층 옥상에 있는 구조대입니다. 철거 후 철문이 설치될 예정입니다. *(현실적으로 사용가능성이 없습니다.)

2~3층 방화문을 설치할 예정입니다.운영 중인 어린이집을 수리해야 하므로 보양작업 후 철거작업(방화문 발주), 방화문 설치에 신중해야 합니다. 보통 3~4일의 시간이 필요하며 어린이집 운영에 피해를 줄이기 위해 주말을 경유하여 작업을 합니다. 공사 문의 010-5236-8432

법규상, 보육원의 비상 계단의 경우 건축 면적에서 제외된다는 규정이 좋아서(공사 완료 후, 구청 담당 공무원 실태 조사 방문 정도)라고 생각합니다… 그렇긴 여기는 원장이 원칙대로 건축 도면을 근거로 작업을 하게 됐다.전체적인 위치는 표기되고있습니다만,*비상 계단의 사양서는 본사가 현장 조건에 맞게 작성해서 작업합니다.공사 문의010-5236-8432

가스배관이 방화문 위치와 중복되므로 가스배관 이전 설치 작업을 해야 합니다.바닥 놀이기구가 철계단 위치와 중복 철거될 예정입니다바닥이 모래라서 철계단 기둥지점에 모르타르 보강작업을 할 예정입니다.자재입고후1층 철계단작업중실외기의 위치와 가스 배관의 이전 설치를 하고 있습니다.철계단의 점유면적은 전체 4610*1250입니다 계단의 주기동을 설치하고 모르타르 보강작업을 하였습니다.철계단 2층 작업중 기둥은 50*50각재 2T. 철계단 610*270 체크철판 3.2T, 앵글 50*506T로 작업합니다. 철계단의 시작점이 가장 중요합니다, 이후 작업은 같은 조건에서 진행됩니다.층고가 3000이며 철계단 9*2=18계단 중간 및 상부비계 포함 20계단 입니다. 공사문의 010-5236-8432시공인원은 3명이고, 1인 재단 2인 바닥용접 3-4인 설치로 구성됩니다. 이곳은 도장공사를 포함하여 총 공사기간은 10일정도 소요되었습니다. 공사 문의 010-5236-84322~3층 작업중앵글이6T이기때문에흔들림이없습니다앵글손잡이대50+철계단510+손잡이대50*2=1220+앵글두께24mm+용접여유6mm가로길이는1250입니다… 공사 문의 010-5236-8432작업의 안전을 위해 옥상에서 로프로 각목틀을 고정하여 작업합니다…3-4층(옥상작업중) 자막발판은 보통 900*900에서 작업합니다2층과 3층의 경우 방화문이 설치되기 때문에 1000*1250으로 발판을 마련하고 방화문을 설치하는 작업을 합니다.옥상까지 작게 완료했습니다.난간작업중입니다 손잡이에 대해서는 규정이 정해져있지않지만 보통 주기환은 50*50으로 900mm높이에서 작업하고 상부핸드레일은 50*30작업하고 세로대는 40*20을 100mm미만에서 작업하며 매우세밀하게 시공합니다 공사 문의 010-5236-8432옥상 철문을 제작 중입니다.공사후 모습 도장완료 후(도장기간 2일) 옥상철문, 2.3층 방화문, 가스관로 이전, 실외기 이전, 놀이기구 이전공사후 모습 도장완료 후(도장기간 2일) 옥상철문, 2.3층 방화문, 가스관로 이전, 실외기 이전, 놀이기구 이전*어린이집 비상계단의 경우 *규정에 따라 작업을 해야 하는 어려운 작업입니다.규정을 어기고 재시공하는 일이 없도록 비상계단 시공이 간편하고 안전하게 시공하는 업체가 되도록 노력하겠습니다. 공사 문의 010-5236-8432

error: Content is protected !!
